Fietsroute Slagharen-Hardenberg

De route Zwarte Dijk - Middenweg - Venneweg is een veelgebruikte weg voor fietsverkeer tussen Slagharen en Hardenberg. Deze weg gaan we verbeteren.

Dat is vastgesteld in het Gemeentelijk Verkeers- en Vervoersplan (GVVP). We willen hier een aantal verkeersmaatregelen treffen. Het doel: deze weg veiliger én comfortabeler maken voor schoolgaande kinderen, woon-werk fietsverkeer en vrijetijdsfietsers.

Wat zijn de plannen?

In het fietspadenplan 2022 is besloten om de fietsverbinding Slagharen-Hardenberg te verbeteren. Vanaf het attractiepark tot aan de woonwijk Marslanden zal het fietspad aangelegd of verbeterd worden. Op plaatsen waar fietsers de rijbaan over moeten steken, passen we de verkeerssituatie aan wat het veiliger maakt voor fietsers.

Werkzaamheden in fases

We hebben het werk opgedeeld in fases. In december 2025 hebben de eerste fase afgerond, aan de Middenweg.

Fase 2.1 (16 t/m 20 maart 2026)

In fase 2.1 werken we aan het fietspad aan de Zwarte Dijk. We halen de bestaande asfaltlaag weg, breken de aansluiting met de Knappersveldweg open en maken deze opnieuw. Daarna krijgt het fietspad een nieuwe asfaltlaag.

Fase 2.2 (2 februari t/m 27 maart 2026)

In fase 2.2 maken we een nieuw plateau in de rijbaan bij de komgrens van Lutten aan de Zwarte Dijk. Hiervoor breken we het asfalt open en passen we ook het bestaande plateau aan.

Fase 3 (2 februari t/m 27 maart 2026)

In fase 3 werken we aan de Collendoornerdijk. Hierbij breken we twee kruispunten volledig open en maken we deze opnieuw. Het gaat om het kruispunt Collendoornerdijk–Kerkdijk–Havezateweg en het kruispunt Collendoornerdijk–Havezathe Esch–Plaggemarsweg. Ook verwijderen we de huidige asfaltlaag op de Collendoornerdijk en brengen we een nieuwe asfaltlaag aan.

Fase 4 (7 april t/m 1 mei 2026)

In fase 4 gaan we verder met de werkzaamheden aan de Venneweg. Het gaat om het gedeelte vanaf de Middenweg tot aan de Collendoornerdijk. Tijdens deze fase voeren we verschillende werkzaamheden uit. Zo breken we het kruispunt Venneweg–Luggersweg volledig op en leggen we hier een nieuw kruispunt aan. Ook verwijderen we de huidige asfaltlaag op de Venneweg en brengen we een nieuwe asfaltlaag aan.

We plaatsen een landbouwsluis in de Venneweg. Na het plaatsen van deze sluis is het niet meer mogelijk om met personenauto’s via deze weg door te rijden. Alleen landbouwverkeer kan hier dan nog gebruik van maken.

In de week van 27 april 2026 plaatsen we ook een landbouwsluis in de Slagenweg. Ook hier geldt dat er daarna geen doorgaande route meer mogelijk is voor personenauto’s.

De werkzaamheden voor fase 4 starten op dinsdag 7 april 2026. Volgens de planning zijn de werkzaamheden uiterlijk klaar op vrijdag 1 mei 2026. De planning kan veranderen door bijvoorbeeld het weer of onverwachte omstandigheden. Als er iets wijzigt in de planning, laten wij u dit zo snel mogelijk weten. In juli 2026 worden de slijtlagen aangebracht en is het project afgerond.

Bestanden

Bekijk de tekeningen

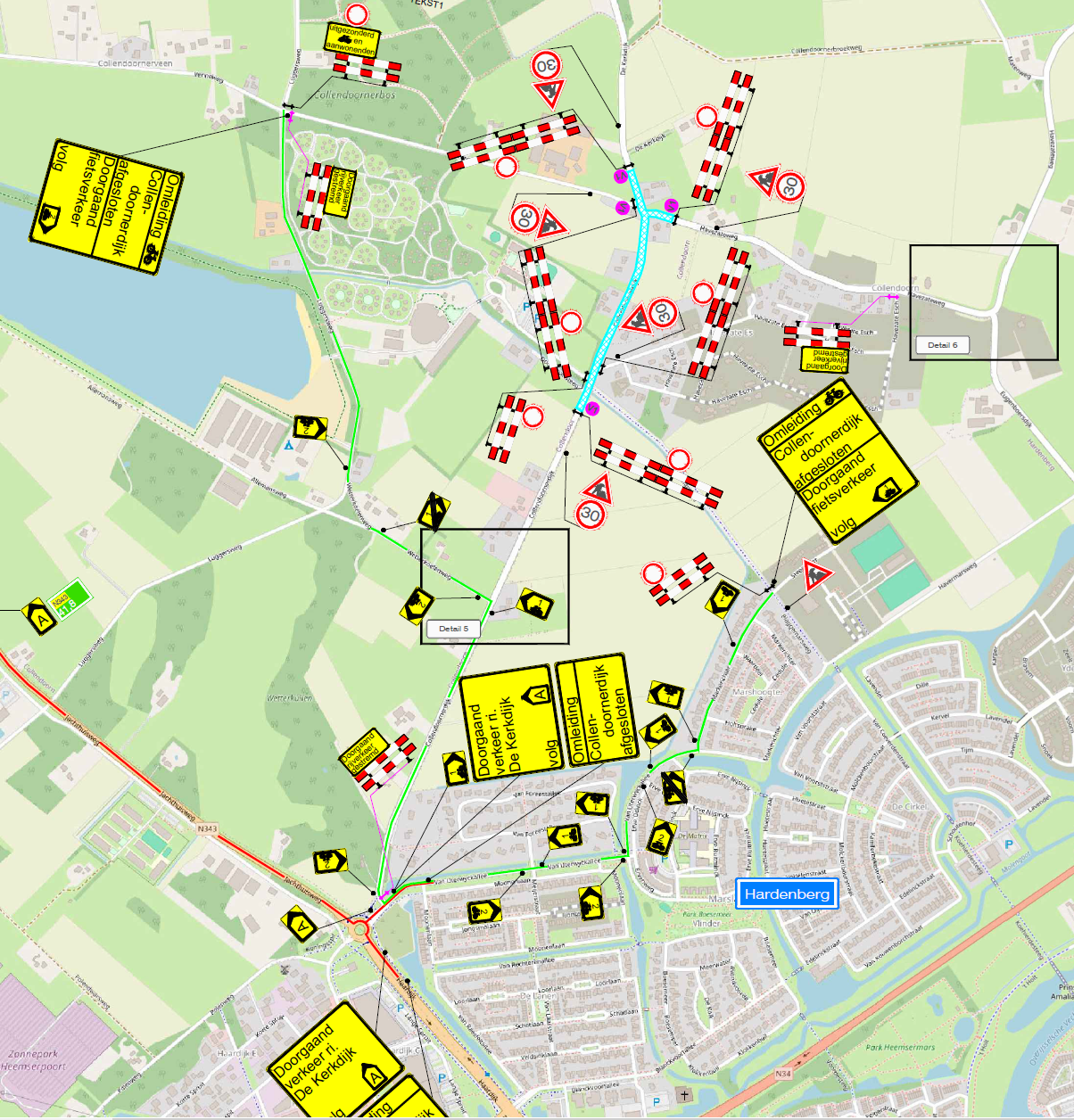

Bereikbaarheid

Tijdens de werkzaamheden worden de betreffende wegen tijdelijk afgesloten voor doorgaand verkeer. Omleidingsroutes worden duidelijk aangegeven met borden.

Wij begrijpen dat de werkzaamheden overlast kunnen veroorzaken. Helaas is dit niet altijd te voorkomen. Wij doen ons best om de overlast zo beperkt mogelijk te houden.

In de brieven naar bewoners en op de kaart ziet u waar de werkzaamheden plaatsvinden en wat dit voor uw bereikbaarheid betekent.

Uw contactpersoon

Heeft u vragen of opmerkingen over dit project? Neem tijdens kantooruren contact op met onze projectleider, Peter Dost. Bel naar 14 0523 of mail naar veiligopweg@hardenberg.nl.
